PÅGÅENDE BYGGPROJEKT

Nytt kommunhus och bibliotek

På uppdrag av Huddinge kommun bygger vi ett nytt kommunhus och huvudbibliotek vid Paradistorget i hjärtat av Huddinge centrum. Officiellt spadtag togs den 8 april 2025. Just nu pågår förberedande markarbeten på byggområdet samt rivning, demontering och återbruk av interiör i byggnaden som ska bli det framtida kommunhuset.
testName

Visionsbild som visar hur det nya kommunhuset och huvudbiblioteket kan komma att se ut. Kommunhuset byggs genom en på- och ombyggnad av en befintlig kontorsbyggnad på platsen. Biblioteket byggs helt nytt där det tidigare varit en markparkering. (Murman Arkitekter).

En mötesplats för demokrati och kultur i Huddinge centrum

Det nya kommunhuset och huvudbiblioteket kommer att bilda en viktig mötesplats för demokrati och kultur i Huddinge centrum. Här kan du ta läsa mer om vad det nya kommunhuset och huvudbiblioteket kommer att innebära för dig som kommuninvånare.

Nytt kommunhus och bibliotek – Mötesplats för demokrati och kultur

Aktuella bygghändelser

Just nu pågår rivning av gången som förbinder Sjödalsvägen 14 med byggnaden för det nya kommunhuset.

Tyvärr har vi stött på problem med att lossa gången från berget. För att kunna genomföra arbetet behöver vi använda en hydraulisk hammare, vilket kan innebära högre ljudnivåer än vanligt för dig som bor eller verkar i området.

Arbetet kommer att pågå mellan 1-5 december med möjlighet till förlängning.

  • Arbetstider är kl. 07.00–16.00

Varför så kort varsel?

Under det förberedande arbetet som inkluderar markarbete och rivning påträffas ibland problem som inte går att förutsäga. Det kan handla om att man stöter på berg, konstruktion i gamla byggnader eller andra oförutsägbara händelser.

Förbindelsegången mellan Sjödalsvägen 14 och den nya kommunhusbyggnaden ska rivas. Arbetet startade i oktober och beräknas vara slutfört i slutet av januari 2026.

Om du bor på Sjödalsvägen 14 kommer du att få löpande information, så att du vet hur arbetet kan påverka dig.


Rivningsprocess status

  • Uteplatser stängs i november och förblir stängda fram till och med 31 januari
  • Tungrivning av förbindelsegången, 24-28 november (har förlängts till 5 december)
  • December: Uppförande av byggställning – vissa moment kan medföra höga ljudnivåer.
  • Efter rivning ska fasaden återställas
  • Projektet beräknas att vara slutfört 31 januari
  • Växter som tagits bort återställs till våren

Avstängd gångväg – omdirigering gångtrafik

Gångvägen genom och över förbindelsegången stängs av under projekttiden. Den öppnas igen efter 31 januari när projektet är helt färdigställt.

Se karta nedan för avspärrning och alternativ rutt:



Bilden visar en översiktskarta

Från 29 november till mitten av december kommer det att pågå helgarbete vid Paradistorget.

Arbetstider helg:

  • 07.00-16.00
  • Störande arbete 09.00-16.00

Varför jobbar vi på helgen?

På grund av säkerhetsregler på byggarbetsplatsen behöver arbetet göras på helger. Burspråket på byggnaden som ska bli det nya kommunhuset ska rivas. Eftersom andra arbeten pågår precis intill måste rivningen av säkerhetsskäl utföras på helger samt på vardagskvällar fram till kl. 19.00.

Fredag 14 november flyttas inhägnaden vid byggplatsen för nya kommunhuset. En stängslad gångväg byggs från Paradistorget ner mot centrum, den kommer att ligga innanför tungavstängare.

  • Följ skyltning på plats.



Förbindelsegången som ansluter byggnad vid Sjödalsvägen med byggnaden för det nya kommunhuset ska rivas.

Av säkerhetsskäl stängs därför gångtrafiken som leder över och genom förbindelsegången av. Se karta nedan för avstängning och alternativa rutter.

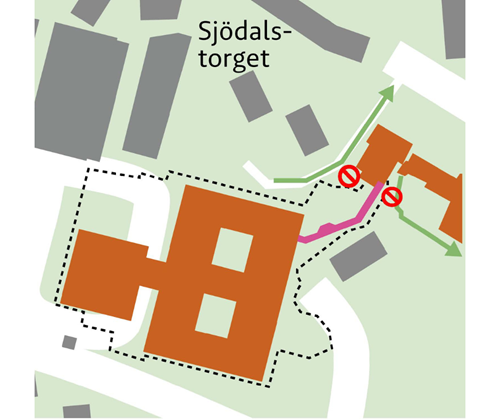

Bilden visar en karta med gångväg vid Sjödalstoget

Säkerhetsåtgärder för byggtrafik på Solvägen

Måndag 20 oktober 2025 började byggtrafik att köra ut via Solvägen. Det rör sig om cirka 20 transporter per dag. Byggtrafikens tider är:

Kl. 07.00-16.00

För att öka säkerheten och minimera risker görs följande åtgärder:

  • Grinden vid utfarten har flyttats tillbaka cirka 3 meter vilket ger förare bättre sikt.
  • För att påminna förare om att ”sakta ner” monteras en skylt vid grinden av byggplatsens utfart.
  • Varningsljus ”saftblandare” kommer att monteras för att varna förbipasserande om transporter när grinden öppnas.
  • Mindre transporter omdirigeras till att köra tillbaka ut via Kommunalvägen vilket minskar trafik på Solvägen.
  • Speglar vid utfartens hörn installeras för att öka förares sikt.
  • Bättre belysning vid in- och utfart ska monteras.
  • En tydlig gång- och cykelpassage på trottoar ska anordnas, detta för att minska risken att oskyddade personer rör sig på vägen.

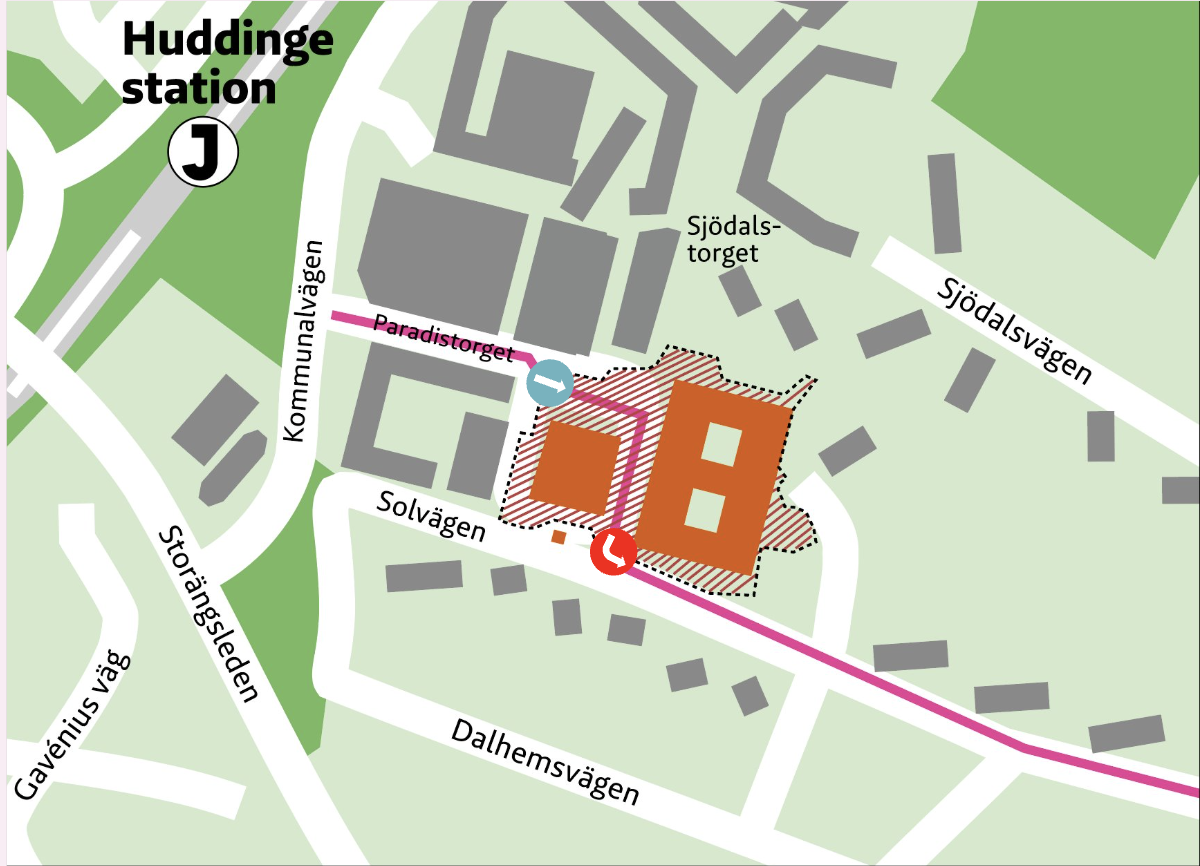

Screenshot 2025 10 10 At 10.37.33
Illustration över det inhägnade arbetsområdet. Rosa linje visar byggtrafikens väg, med infart från Paradistorget och utfart vid Solvägen. Gäller till okt 2028.

Kommande bygghändelser

  • Tornkran (hög lyftkran) planeras att monteras på plats i december
  • Platta för orangeriet ska gjutas under december.
  • Invändigt: Rivning/ demontering pågår.
  • Förberedande markarbeten kommer att pågå fram till och med december 2025.
  • Byggnationen täcks med väderskydd februari 2026
  • Trappan på baksidan av nya kommunhuset är avstängd till 2028.



Generell information för byggfrågor

Byggprojektet följer Huddinge kommuns tillåtna tider:

Mån-fre kl 07.00-19.00.

I det fall att arbete behöver utföras utanför ordinarie tider informerar vi om detta här på hemsidan, samt direkt till dig som bor i anslutning till byggarbetsplatsen.

Bygget och transporterna till och från bygget gör att det ibland förekommer höga ljudnivåer. Ljudnivåer som kan upplevas som störande kommer att variera under olika skeden. Det kan bli särskilt påtagligt för dem som bor eller vistas i området under perioden med förberedande markarbeten, då borrning och sprängning sker.

Från februari 2026 kommer kommunhuset, och senare även huvudbiblioteket, att täckas in med väderskydd. Det minskar buller och damm under den återstående byggtiden.

  • Förberedande markarbete pågår fram till och med december 2025
  • Byggnationen täcks med väderskydd februari 2026

Naturvårdsverkets riktlinjer och bullerrapporter

För att byggen inte ska störa onödigt mycket finns det riktlinjer för hur mycket det får låta. Vi följer Naturvårdsverkets riktlinjer för buller och strävar efter att minimera störande moment.

För att säkerställa att kraven efterföljs har vibrationsmätare satts upp vid bygget och regelbundna bullerrapporter genomförs där gränsvärden identifieras.

Vill du ta del av bullerrapporter? Mejla oss på info@husf.se.



Mindre sprängningar fortsätter på Paradistorget oktober-december, tider för sprängning är mellan 07.30-16.00.

Vad gäller vid sprängning?

  1. Personal på plats ser till att alla i närheten befinner sig på säkert avstånd.
  2. Du hör tydliga signaler både före och efter sprängningen.
  3. Vill du få en avisering när vi spränger? Anmäl dig till SMS-tjänst för spränginformation.

Sprängningsarbetet planeras och utförs på ett sätt så att närliggande byggnader inte ska ta skada och besiktningar har genomförts.



Om du vill veta när vi spränger vid Paradistorget kan du anmäla dig till Huddinge Samhällsfastigheters SMS-tjänst för spränginformation. Då får du ett SMS cirka 30 minuter före varje sprängning.

Registrera ditt mobilnummer för spränginformation

Framkomlighet och säkerhet

Vi tänker på din säkerhet och gör allt vi kan för att det ska vara både smidigt och tryggt för dig som bor eller vistas i området under byggtiden.
Kom ihåg att det också är ditt ansvar att respektera avstängningar, skyltning och omlagda vägar.

  • Var extra uppmärksam på barn och hjälp dem gärna att förstå vad avstängningarna betyder.

Biltrafik

Under byggtiden kan vissa vägar tillfälligt behöva stängas av och biltrafiken ledas om. Även andra ytor i anslutning till byggområdet kan komma att stängas av eller inhägnas.

Gång- och cykelvägar

Arbeten med tunga maskiner och djupa schakter kan innebära säkerhetsrisker. Därför kan gång- och cykelvägar ibland behöva stängas av. Vi gör vårt bästa för att du ska kunna ta dig fram till alla platser i området – även om det ibland kan innebära en liten omväg.

Av säkerhetsskäl behöver vi ha viss belysning vid byggarbetsplatsen även efter arbetstid. Vi justerar ljusstyrkan så att det inte ska störa dig som bor intill.



Övergripande tidplan

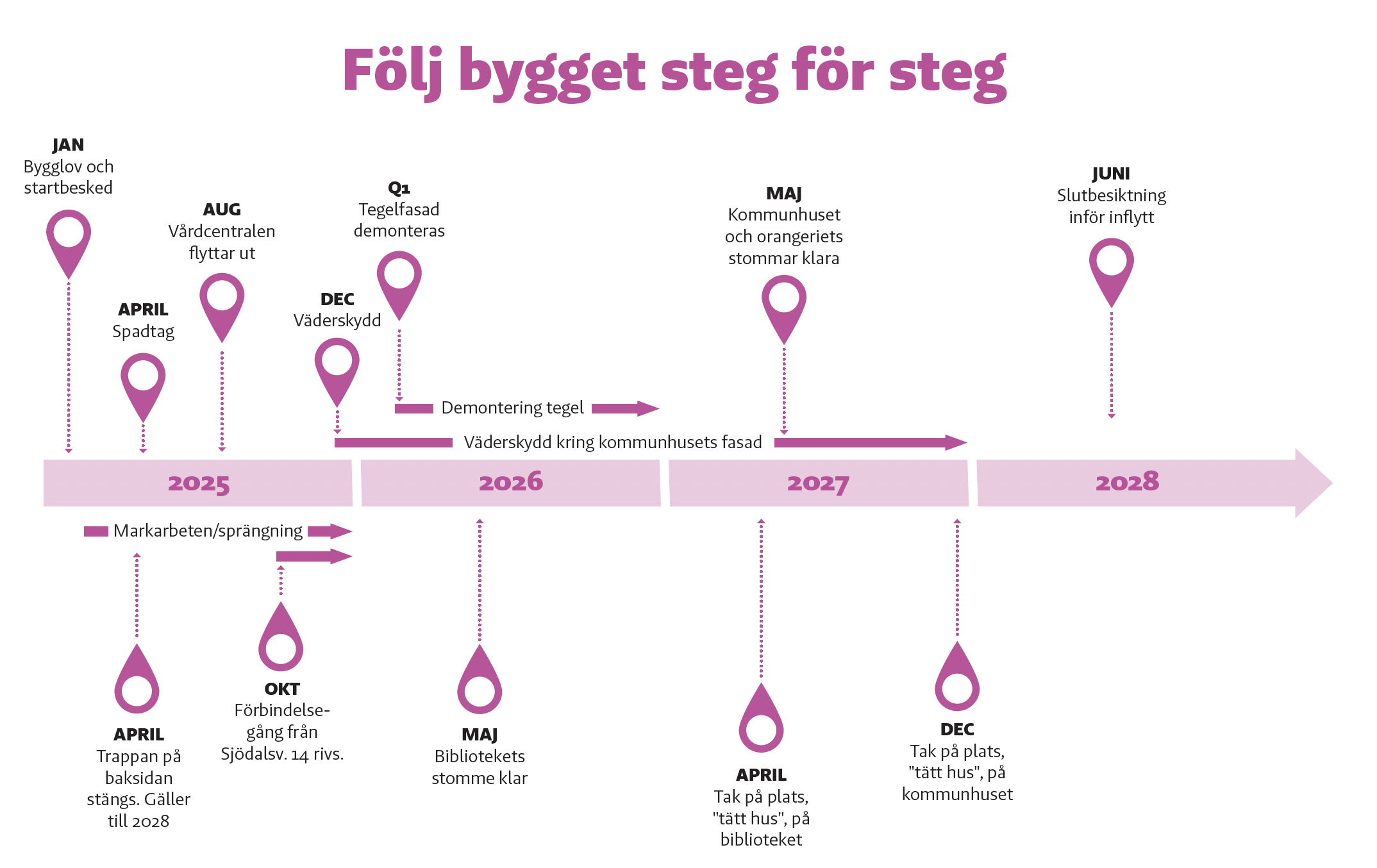

Screenshot 2025 10 09 At 15.28.51



Vanliga frågor om nya kommunhuset och biblioteket

I april 2025 genomfördes det officiella spadtaget. Just nu pågår förberedande markarbeten på byggområdet, detta pågår fram till och med december 2025.

Tidigare analyser och slutsatser har visat på ett behov av att samla kommunens administrativa funktioner i förvaltningar och fastighetsbolag till en gemensam, samordnad och effektiv arbetsplats. Det finns också ett behov av att skapa en tillgänglig och samlad mötesplats där invånare, näringsliv och besökare kan möta förtroendevalda och tjänstemän.

  • Bilden av kommunen som en attraktiv arbetsgivare stärks
  • En gemensam mötesplats bidrar till en mer levande stadsmiljö
  • På sikt minskar kostnaderna när kommunen går från 42 olika lokaler till en gemensam mötesplats för medarbetarna.

Det centrala läget är attraktivt både ur ett medborgarperspektiv och medarbetarperspektiv. Placeringen av nytt kommunhus vid Paradistorget kommer också att bidra positivt till utvecklingen av Huddinge centrum.

Kommunhuset och biblioteket byggs av Huddinge Samhällsfastigheter, på uppdrag av Huddinge kommun och i totalentreprenad med Cobab AB.

Huddinge Samhällsfastigheter äger och förvaltar det nuvarande kommunhuset på Kommunalvägen och en dialog pågår om hur lokalerna kan komma att användas efter det nya kommunhuset på Paradistorget står färdigt.

Den är beslutat att den äldre delen av kommunhuset och biblioteket ska bevaras och fortsatt användas för kommunal verksamhet. Det finns samtidigt ett förslag att avyttra den nyare delen, som är byggd i mexitegel, och omvandla den till bostäder.

Det nya kommunhuset och huvudbiblioteket planeras att tas i bruk 2028.

Fakta

  • Det nya kommunhuset och huvudbiblioteket planeras att tas i bruk 2028.
  • Uthyrbar yta:
    3.800 kvm – huvudbiblioteket
    21.380 kvm – kommunhuset
  • I det nya kommunhuset ska kommunens tjänstepersoner och service för invånarna rymmas. Över 1 200 av kommunens medarbetare kommer att ha sin arbetsplats här.
