Ny sim- och idrottshall med parkeringshus i centrala Huddinge
Visionsbild som visar hur den nya sim- och idrottshallen kan komma att se ut, vy av huvudentrén. Bild: a och d arkitektkontor
En samlingsplats för idrott, motion och rekreation i centrala Huddinge
Den nya sim- och idrottshallen ska bli en mötesplats för hälsa, idrott och gemenskap i Huddinge kommun. Med en yta på cirka 23 500 kvadratmeter blir den 3,5 gånger större än dagens hall. I anslutning till hallen byggs även ett parkeringshus med cirka 300 parkeringsplatser med infart från Lännavägen.

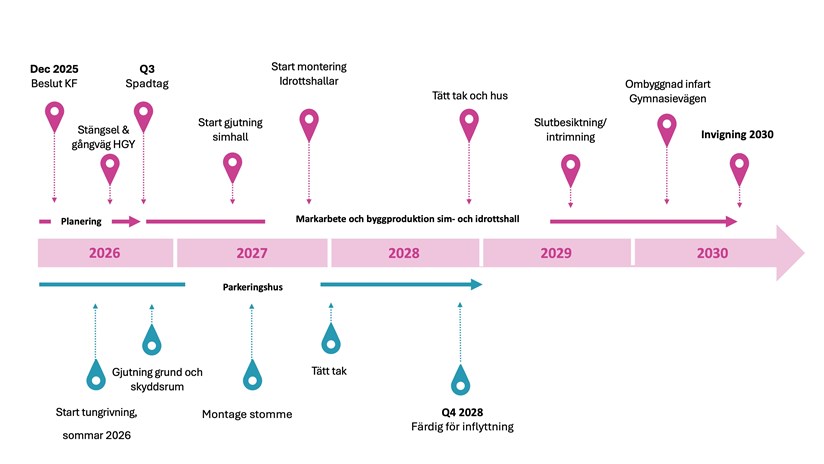

Projektet för den nya hallen påbörjades med parkeringshuset i början av 2026, medan arbetet med sim- och idrottshallen startar efter sommaren.
Höga ambitioner för miljö- och energiklassning
Målet är att sim- och idrottshallen ska certifieras enligt Miljöbyggnad 4.0, med silver på byggnadsnivå och guld för energianvändning.
Aktuella bygghändelser
Byggområdet för det blivande parkeringshuset:
- Rivningen av kontorsbyggnaden färdigställdes enligt plan under sommaren.
-
Nu påbörjar vi grundläggningen av parkeringshuset, vilket innebär att vi behöver borra och spräcka berg. Arbetet startar under vecka 37 och beräknas pågå i cirka fyra veckor.
-
Grundläggningen kan medföra en del buller, läs mer under Vanliga frågor – Buller och vibrationer.
Byggområdet för sim- och idrottshallen:

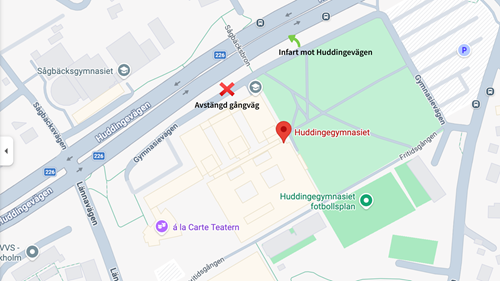

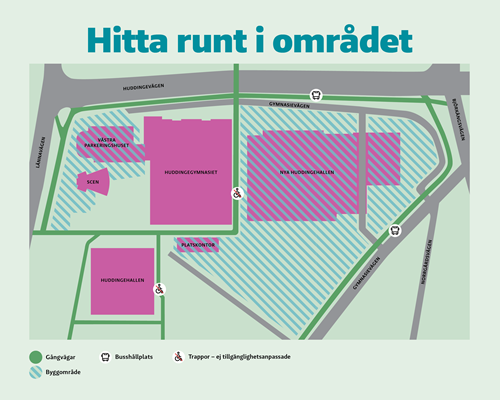

- Arbetsområdet är nu helt inhägnat. Gång- och cykeltrafik hänvisas till alternativa vägar, kartor finns uppsatta i området. Du hittar även områdeskarta under Vanliga frågor.
- Markarbete för byggnaden av den nya sim- och idrottshallen pågår.
- I september planerar vi att påbörja borrning i området.
- Under hösten kommer vi även att påla och spränga i området. Mer information om detta kommer närmare datum.

Anmäl dig till nyhetsbrev och sms
Anmäl dig till nyhetsbrev och få regelbundna uppdateringar om bygghändelser. Och fyll i ditt mobilnummer om du vill få sms-avisering när vi ska spränga. Enligt projektets tidsplan så ska sprängningsarbete påbörjas under hösten.
Arbetstider för byggprojektet
Projektets byggarbetstider är:
- Vardagar kl. 06.30–19.00 (inget störande arbete innan kl. 07.00).
- Helgarbete kl. 09.00-17.00
För att hinna riva kontorsbyggnaden innan skolstarten i höst kommer vi att arbeta på helger under hela sommaren, från den 22 juni till den 16 augusti.
Vanliga frågor och svar
I augusti stängs stängslet runt byggområdet. Kartor finns uppsatta för att leda om gång- och cykeltrafiken, se nedan.

Vi strävar efter att göra det så bra som möjligt för dig som bor, studerar eller vistas i närheten av bygget under projekttiden.
Du kommer att märka av att vi är på plats. Vissa moment såsom rivning, sprängning, spontning och pålning kan upplevas som mer störande än andra.
Vi följer Naturvårdsverkets riktlinjer för bullerkrav och strävar efter att minimera störande moment i mesta möjliga mån. Inför tyngre arbeten installerar vi ljud- och vibrationsmätare som vi läser av regelbundet för att säkerställa att vi håller oss inom ramarna för dessa.
Läs mer om riktlinjerna här:
Hör gärna av dig till oss om du har frågor och funderingar.
Vi har satt upp ljud- och vibrationsmätare på flera platser i området. Mätarna kontrolleras löpande för att se att ljud och vibrationer håller sig inom gällande gränsvärden.
Ja, vi har gjort en riskanalys inför byggprojektet.
Om din fastighet ligger inom riskområdet kommer du att kontaktas i god tid innan arbetet startar.
Det gäller förberedande markarbeten som pålning, schaktning och sprängning. Arbetet beräknas starta under hösten 2026.
Träd behöver tas ner för att ge plats åt den nya sim- och idrottshallen. Beslutet är godkänt av Länsstyrelsen.
Just nu tar vi ner träd för att kunna bygga en ny gångväg för Huddingegymnasiets elever och personal. Träd som inte står i vägen för bygget kommer att sparas. Övriga träd som behöver tas ner avverkas efter fåglarnas häckningssäsong.
När bygget är klart kommer träd att återplanteras i området.
Den nya sim- och idrottshallen planeras att vara färdig för inflyttning 2030, förutsatt att bygglov och andra nödvändiga beslut godkänns inom tidsram.
Om du inte hittar svar på din fråga på projektets sida, eller om du vill lämna en synpunkt, kan du mejla oss på:
info@husf.se
Vi planerar också att bjuda in närboende till en informationskväll under hösten 2026, men datum för mötet är ännu inte bestämt. På mötet får du veta mer om projektet och möjlighet att ställa frågor direkt till projektledare och experter. Du som bor i närheten kommer att få en inbjudan i brevlådan.
Kontakt
Fakta
- Bygget startade i februari 2026.
- Den nya hallen blir tre gånger större än nuvarande hall (23 500 m²)
- Inflyttningen är planerad till 2030
